Локальная смета: что это, структура и пример заполнения
Кратко: локальная смета детализирует стоимость отдельных видов работ и затрат по конкретному зданию, сооружению или общеплощадочным работам. Ее составляют по подтвержденным объемам, применимым сметным нормам, составу ресурсов и текущим ценам. Это не просто перечень работ с общей суммой.
Что такое локальная смета
В системе сметной документации локальная смета является первичным документом. Она показывает, из каких работ и ресурсов складывается стоимость определенной части объекта: например, земляных работ, отделки, внутренних сетей или монтажа оборудования. Несколько локальных смет при необходимости объединяют на следующих уровнях сметной документации.
Основным нормативным ориентиром являются сметные нормы Украины, утвержденные приказом Минрегиона от 01.11.2021 №281. Перед составлением документа нужно проверить актуальную редакцию Настановы и изменения к ней.
Локальная смета по КНУ или частный расчет
Название документа не определяет его качество. Когда применение КНУ предусмотрено законодательством, источником финансирования, заданием или договором, нужен нормативный расчет установленного состава. В частном ремонте стороны могут согласовать более простую таблицу, но она должна однозначно показывать работы, объемы, единицы, материалы, цены, комплектацию и условия изменения стоимости.
| Критерий | Локальная смета по КНУ | Упрощенный частный расчет |
|---|---|---|
| Когда применяют | Когда нормативный состав требуют правила, проект, закупка или договор | Для согласования цены частных работ, если стороны не установили другой формат |
| Основание | Проектные решения, рабочие чертежи, ведомость объемов, спецификации, применимые КНУ | Техническое задание, дефектный акт или согласованный перечень и объемы работ |
| Детализация | Нормы, работы, ресурсы, машины, трудозатраты, предусмотренные расчетом затраты | Как минимум работа, единица, объем, цена, материалы и границы ответственности |
| Форма результата | Документы в составе сметной документации соответствующей стадии | Согласованная сторонами таблица, спецификация или приложение к договору |
| Главный риск | Неправильные объемы, нормы, коэффициенты или цены при формально правильной форме | Скрытые работы и материалы, нечеткая комплектация и неконтролируемые доплаты |
Упрощенное коммерческое предложение не стоит представлять как нормативную локальную смету, если оно не имеет соответствующей структуры и расчетной основы.
Какие исходные данные нужны
- название объекта, вид строительства и границы расчета;
- проект, рабочие чертежи или согласованные технические решения;
- ведомость объемов работ или дефектный акт;
- спецификации материалов и оборудования;
- условия выполнения: высота, ограниченное пространство, действующий объект, сезонность и другие подтвержденные факторы;
- источники цен, дата их определения, комплектация, доставка и налоги;
- требования к нормативной базе, формату файлов и составу результата.
Если техническое решение или объем не определены, сметчик должен сформулировать запрос на уточнение. Он не должен самостоятельно придумывать марку материала, толщину слоя, сечение, способ крепления или другое проектное решение.

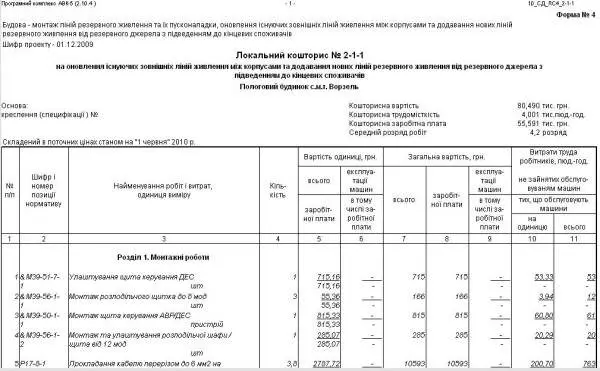

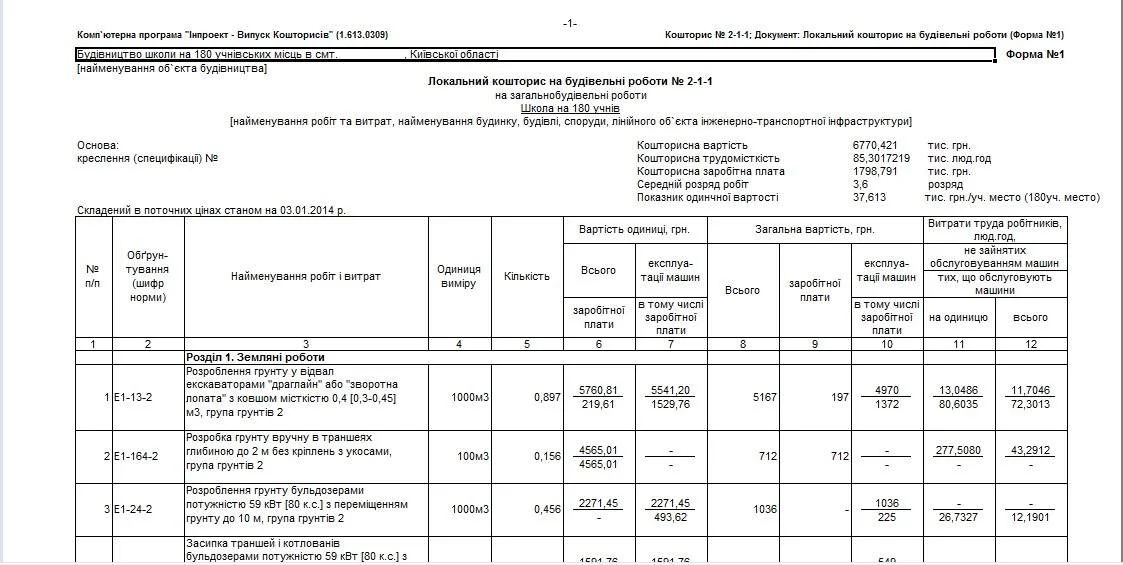

Из чего состоит локальная смета
Конкретная форма зависит от назначения документа и действующей нормативной редакции. Для содержательной проверки важно видеть:
- наименование объекта и локальной сметы;
- основание расчета и уровень цен;
- шифр или другое обоснование каждой позиции;
- наименование работы, единицу измерения и количество;
- состав ресурсов: труд, машины, механизмы, материалы и оборудование;
- прямые и другие затраты, предусмотренные применимой методикой;
- итоги по разделам и документу;
- дату, версию и ответственных лиц в рамках установленной процедуры.

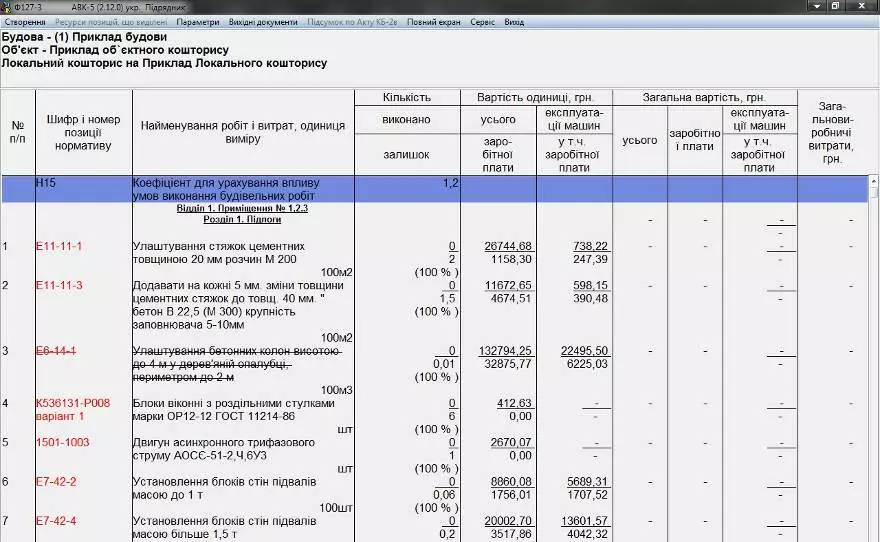

Обезличенный пример структуры
Внимание: таблица ниже демонстрирует только логику заполнения. Обозначение «X» не является фактическим объемом, а названия позиций не заменяют проект, ведомость объемов или выбор применимой нормы.
| № | Обоснование | Наименование | Единица | Количество | Что проверить |
|---|---|---|---|---|---|
| 1 | [применимая норма или согласованная позиция] | [подготовительная или демонтажная работа] | [ед.] | X | Границы демонтажа, выход пригодных материалов, вывоз |
| 2 | [применимая норма или согласованная позиция] | [основная строительная работа] | [ед.] | X | Технология, толщина, высота, условия выполнения |
| 3 | [ресурс по спецификации] | [материал или оборудование] | [ед.] | X | Марка, комплектность, цена, доставка, дата источника |
| 4 | [применимая норма или согласованная позиция] | [сопутствующая или завершающая работа] | [ед.] | X | Не учтена ли работа уже в составе другой позиции |
Фактический документ должен содержать столько позиций и разделов, сколько нужно для однозначного описания согласованных работ. Искусственное укрупнение скрывает состав стоимости, а чрезмерное дробление может создавать дублирование.

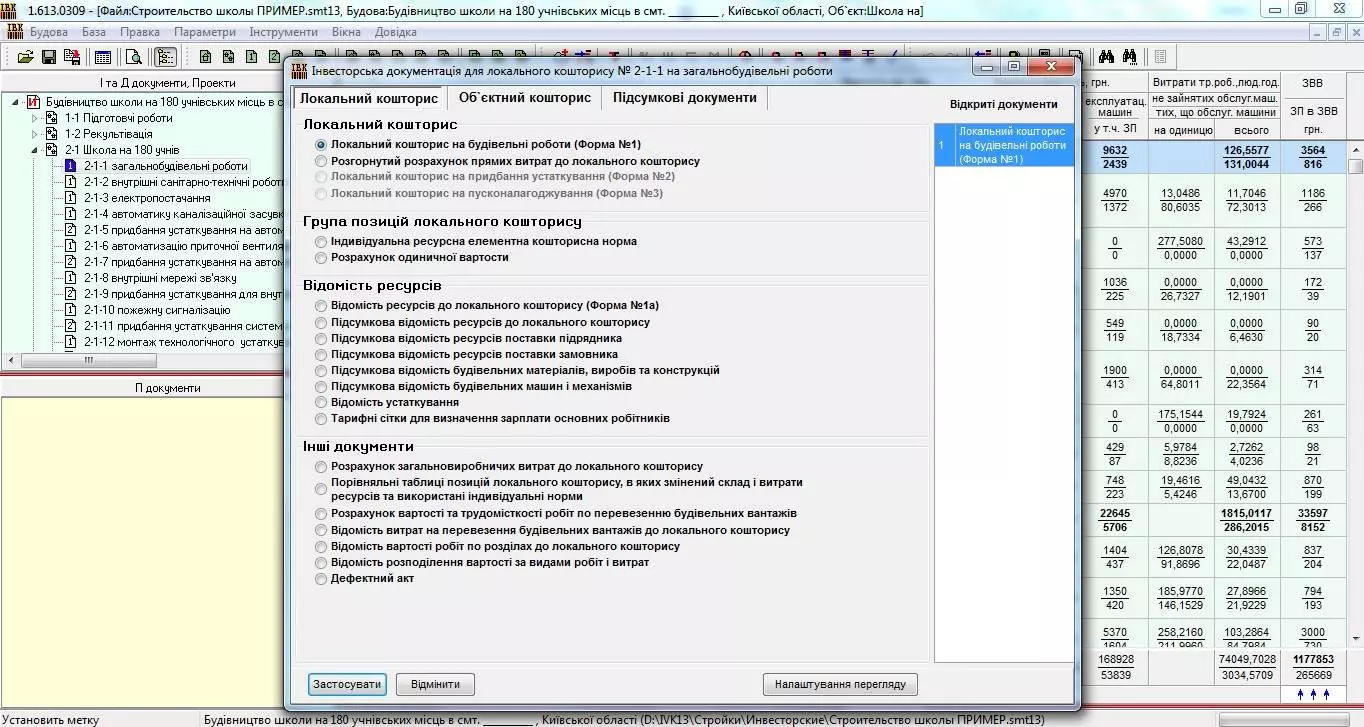

Как составляют локальную смету
- Определяют границы объекта, документа и ответственности сторон.
- Проверяют комплектность исходных данных и формируют перечень вопросов.
- Сопоставляют объемы с чертежами, спецификациями или дефектным актом.
- Группируют работы по конструктивным элементам или технологической последовательности.
- Выбирают применимые нормы и фиксируют основания, коэффициенты и условия.
- Проверяют состав ресурсов, цены и дату их определения.
- Формируют выходные документы и выполняют независимую арифметическую и содержательную проверку.
- Сохраняют версию исходных данных, расчета и перечень внесенных изменений.
Как проверить готовый документ
- все позиции относятся именно к этому объекту и согласованной части работ;
- объемы совпадают с чертежами или ведомостью и имеют правильные единицы;
- состав работ в норме соответствует фактической технологии;
- коэффициенты имеют объясненное основание и не дублируют друг друга;
- материалы не учтены дважды и соответствуют спецификации;
- цены имеют дату, источник, одинаковую комплектацию и понятные условия доставки;
- итоги можно проследить от исходных данных до общего результата;
- версия сметы соответствует актуальной версии проекта.
Типичные ошибки
- составлять смету по устному описанию без зафиксированных объемов;
- копировать позиции с другого объекта без проверки технологии;
- путать локальную смету, коммерческое предложение и договорную цену;
- использовать устаревшую нормативную базу или неизвестную версию файла;
- принимать ориентировочные цены программной базы за подтвержденные рыночные;
- считать, что правильная форма документа автоматически подтверждает правильность расчета.
Частые вопросы
Чем локальная смета отличается от объектной?
Локальная детализирует отдельные виды работ и затрат. Объектная смета объединяет данные соответствующих локальных смет на объект в порядке, предусмотренном составом сметной документации.
Можно ли составить локальную смету в Excel?
Таблица может быть рабочим или согласованным частным форматом. Но для нормативной документации важны установленный состав, расчетная база и совместимость с требованиями заказчика и проверки, а не только расширение файла.
Достаточно ли дефектного акта?
Зависит от вида и сложности работ. Дефектный акт может быть основой для объемов ремонта, но не заменяет проектных решений, обследования или спецификаций там, где они нужны.
Гарантирует ли АВК-5 правильность локальной сметы?
Нет. Программный комплекс автоматизирует расчет и формирование документов, но пользователь отвечает за исходные данные, объемы, нормы, коэффициенты, цены и содержание результата.
